在冀中南部平原之上,中铁六局丰桥公司承建的石家庄高邑县300兆瓦/600兆瓦时独立储能电站,成功完成并网调试。作为河北省“十四五”储能重点工程与石家庄新型能源体系标杆项目,工程自开工以来,依托精益管理与技术创新攻坚克难,为冀中南电网赋能绿色低碳转型、筑牢电网安全稳定屏障。
该电站坐落于高邑县富村镇,是石家庄建设智能坚强电网的核心工程。项目占地约43亩,装机容量300兆瓦/600兆瓦时,配套建设220千伏升压站及全套储能设施,为石家庄地区规模领先的电网侧独立储能电站。项目兼具调峰填谷、调频调压、备用支撑、新能源消纳等多重功能,是保障区域电网平稳运行的“超级充电宝”。

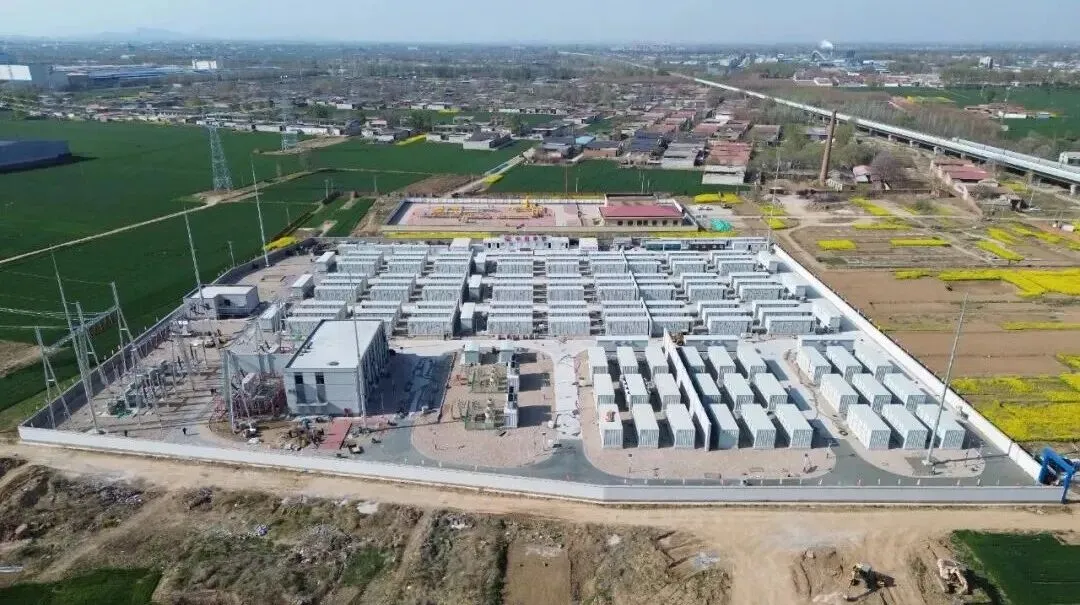

▲电站俯视图
电站可在用电低谷储存风光新能源富余电能,用电高峰或电网波动时以毫秒级速度补能稳网。据测算,项目年调节电量约2亿千瓦时,年节约标准煤6.3万吨、减排二氧化碳15.8万吨,可有效缓解冀中南电网调峰压力、提升新能源消纳能力,助力京津冀能源结构优化与“双碳”目标落地,全面补齐区域电网调节短板。
项目于2025年5月开工,高邑地处太行山东麓,7-8月主汛期降水占全年57.9%,需抢在汛前完成设备基础开挖,气候与地质挑战严峻。项目部直面三大难题,以高效举措筑牢根基。
针对恶劣天气,采用“动态避险+高效抢工”策略:搭建防雨棚、开挖30厘米临时排水渠、配大功率抽水泵实现雨停即排;大风天加固临时设施、固定吊装材料;依据气象预警调整计划,在晴好时段推进土方、钢筋等工序,压缩无效工期。

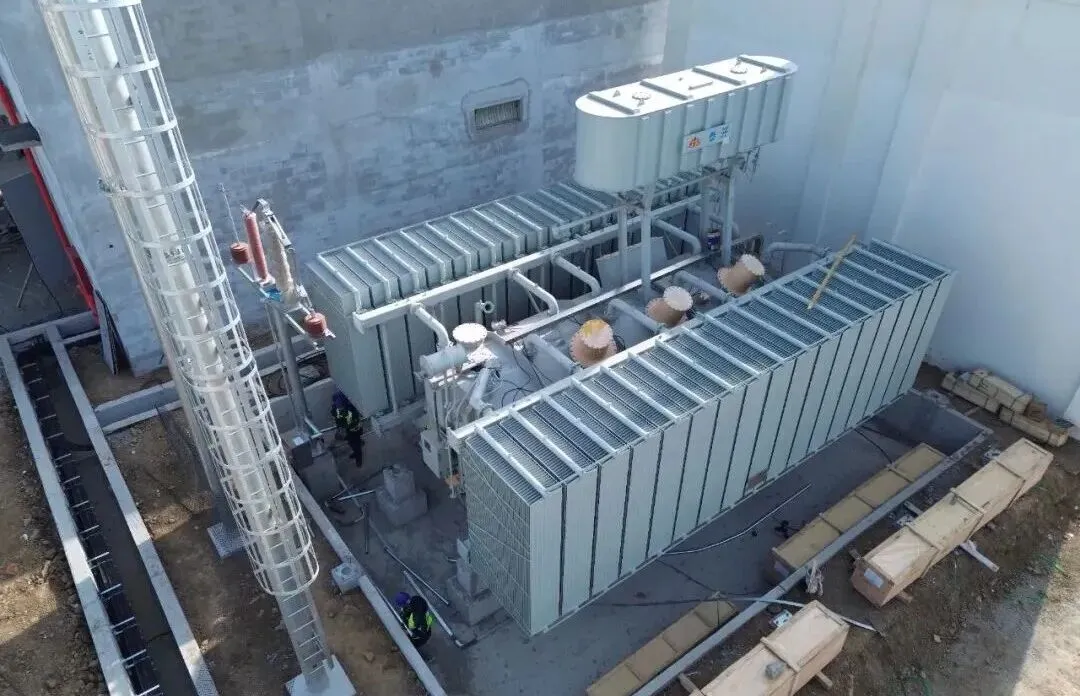

▲主变压器
攻克大体积混凝土温控防裂难题,主变基础等水化热高、易开裂,高温期采用“夜间浇筑、清晨养护”,覆盖土工布与遮阳棚,专人每2小时测温,确保内外温差≤25℃。建立“日调度、周复盘”机制,划分5个平行作业面,多工序同步推进。
克服电池舱、并网舱等基础点位密、间距小,单台电池舱重58吨需精准承载,预埋件偏差超过2毫米影响安装等困难,完成120个储能舱、并网舱及SVG、GIS、主变压器基础施工,所有基础平整度、承载力一次性通过监理与业主验收,为设备安装扫清障碍。
2025年末至2026年初,项目核心设备集中进场,工程全面进入精密安装攻坚阶段。针对施工场地狭窄、大件吊装难度高、多专业交叉作业复杂等难点,项目团队严守毫米级施工标准,高效推进全品类核心设备安装作业。
电池舱与并网舱吊装为核心重难点工序,单台电池舱重58吨,现场吊装空间受限、安全风险高。项目部提前实测场地、检测承载力,铺设20毫米厚钢板分散压力,规划专属转运吊装路线。采用300吨汽车吊作业,严控垂直度≤1.5‰、水平度≤1毫米/米,实行专人全程旁站监护,平稳完成全流程吊装作业。最终120台设备全部实现毫米级精准就位,零碰撞、零偏差。

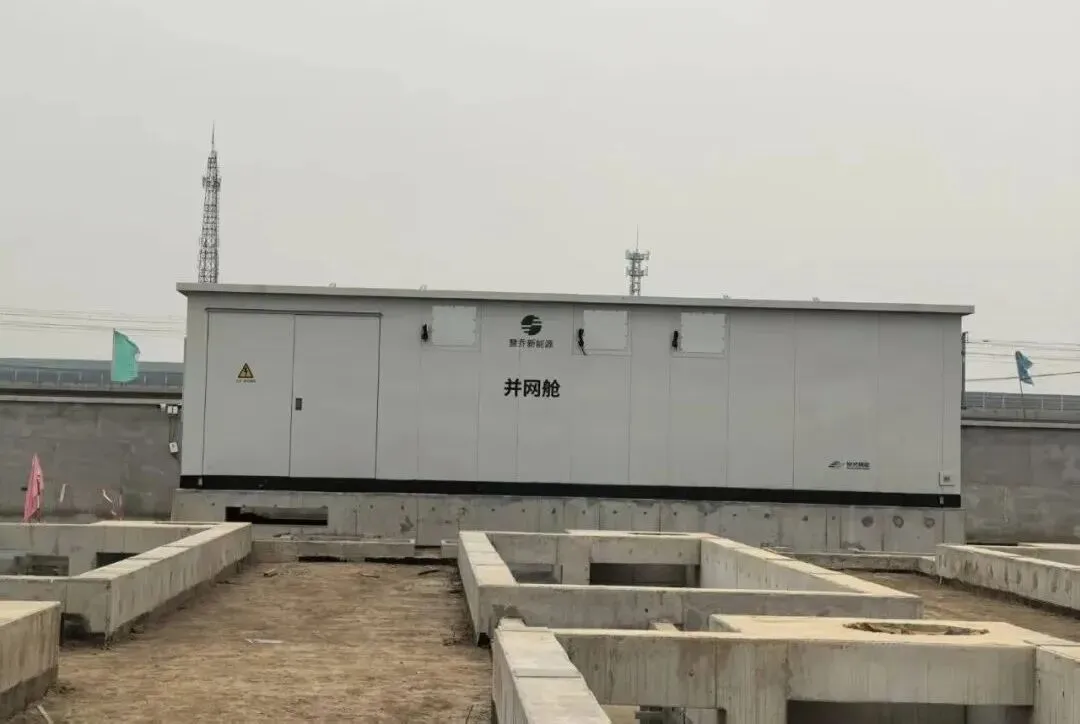

▲并网舱
220千伏主变单台总重近203吨、器身重106吨,施工工序繁杂。项目部优化方案,摒弃大型吊装方式,采用搭设横移平台工艺实现精准落位。施工中严格落实标准化流程,精细开展器身检查、真空处理、分级注油等关键工序,全程旁站监测核心指标,逐点核对二次接线参数,从源头杜绝设备隐患与接线问题。
220千伏GIS设备安装严守高洁净、高密封、高精度标准,严控现场温湿度与粉尘环境,将导体对接偏差控制在0.5毫米以内。逐段开展密封试验、SF₆气体检测,优化线缆与光纤排布,兼顾施工质量与后期运维便捷性,彻底规避绝缘失效、气体泄漏等安全风险。
在SVG、高低压及直流开关柜安装中,项目部精准校准柜体安装参数,安装偏差严格控制在±1毫米内,规范电缆压接与接口对接工艺,规避设备变形、线路发热等隐患。精细化装配各类元器件,分区布设强弱电回路,完善接地加固与防火封堵,全方位筑牢电气安全运行防线。
2026年4月上旬,项目完成全容量设备及核心电气安装,现已进入分系统调试与整体联调阶段,全力冲刺2026年5月全容量并网目标。
从蓝图落地到工程成型,高邑储能项目是燕赵大地能源革命的生动缩影。项目依托“铁流·丰彩”党建引领,以精工品质攻坚克难,打造出区域储能标杆工程,积累了大型储能项目复杂工况施工经验,是企业拓展新能源业务、践行国家储能发展战略的重要实践成果。
太行巍巍,绿能澎湃。项目并网投运后,这座绿色“能量堡垒”将以全天候、毫秒级响应能力,成为冀中南电网稳定器、新能源消纳承载器、低碳发展助推器,持续为河北能源转型与京津冀协同发展输送清洁动能,助力区域能源产业高质量绿色发展。
